![]() Главная страница Случайная страница КАТЕГОРИИ: АвтомобилиАстрономияБиологияГеографияДом и садДругие языкиДругоеИнформатикаИсторияКультураЛитератураЛогикаМатематикаМедицинаМеталлургияМеханикаОбразованиеОхрана трудаПедагогикаПолитикаПравоПсихологияРелигияРиторикаСоциологияСпортСтроительствоТехнологияТуризмФизикаФилософияФинансыХимияЧерчениеЭкологияЭкономикаЭлектроника |
Типы связей, задержки, опережения и ограничения

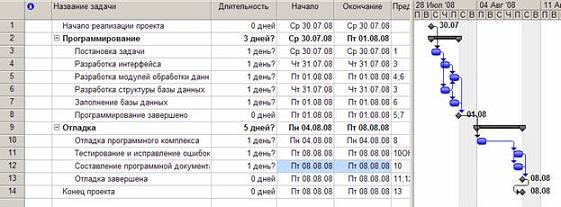

· Двойной щелчок мыши по строке задачи Тестирование и исправление ошибок в таблице. · В открывшемся окне сведений о задаче выбрать вкладку Предшественники. · В строке предшественника Отладка программного комплекса изменить значение поля Тип на Начало-начало, а в поле Запаздывание установить 3д (отрицательное значение означает задержку). · Нажать Ok. · Двойной щелчок мыши по строке задачи Составление программной документации. · В открывшемся окне сведений о задаче выбрать вкладку Дополнительно. · В поле Тип выбрать ограничение Как можно позже. · Нажать Ok. Результат преобразований изображен на рис. 3.23. Рис. 3.23. Результат преобразований Ввод длительности задач Ввод длительности задач выполняется в столбце Длительность таблицы диаграммы Ганта или в одноименном поле, расположенном на вкладке Общие окна сведений о задаче. Необходимо самостоятельно задать длительности задач проекта РазработкаПрограммы в соответствии с табл.3.5. Ввод даты начала проекта · Выбрать пункт меню Проект/Сведения о проекте. · В открывшемся окне в поле ДатаНачала ввести дату 07.09.2009. · НажатьOk. Задания для самостоятельного выполнения Вариант 1 1. Создать проект Строительство дома, предназначенный для управления строительством частного одноэтажного жилого дома площадью 200 квадратных метров. Дата начала проекта – 1 марта 2010 года. Перечень задач проекта, их связи и длительности приведены в таблице 3.6. Фазы выделены полужирным курсивом, а вехи имеют нулевую длину. Названия задач, входящих в фазу, выделены отступом слева.
2. Между работами 12 и 13 установить задержку в 30 дней, необходимую для выдержки фундамента. 3. Для задачи 32 установить ограничение Как можно позже. Вариант 2 · Создать проект Внедрение бухгалтерской системы, предназначенный для автоматизации бухгалтерии небольшого предприятия, состоящей из 10 человек. Дата начала проекта – 1 июля 2010 года. Перечень задач проекта, их связи и длительности приведены в таблице 3.7. Фазы выделены полужирным курсивом, а вехи имеют нулевую длину. Названия задач, входящих в фазу, выделены отступом слева.
· Между задачами 10 и 11 установить задержку в 5 дней, необходимую для прохождения безналичной оплаты. · Между задачами 21 и 22 установить задержку в 7 дней, необходимую для прохождения безналичной оплаты и доставки оборудования. · Установить тип связи между задачами 41 и 47 начало-начало и задержку в 5 дней. · Установить ограничение для задачи 42 ограничение не ранее 1.01.2011. Вариант 3 · Создать проект Ремонт квартиры, предназначенный для проведения ремонта в двухкомнатной квартире. Дата начала проекта – 1 февраля 2010 года. Перечень задач проекта, их связи и длительности приведены в таблице 3.8. Фазы выделены полужирным курсивом, а вехи имеют нулевую длину. Названия задач, входящих в фазу, выделены отступом слева.
· Установить задержки между задачами в соответствии с табл.3.9.
Контрольные вопросы 1. Из каких элементов состоит окно Microsoft Office Project? 2. Что такое представление и панель представлений? 3. Для чего предназначено окно сведений о проекте? 4. Какие два варианта планирования проекта используются системой? 5. Какие три базовых календаря предопределены в системе? 6. Как создать и сохранить проект? 7. Какие виды календарей образуют семейство календарей проекта? 8. Как создать или отредактировать базовый календарь? 9. Для чего предназначены исключения календаря? 10. Что задают рабочие недели календаря? 11. Какие параметры планирования устанавливаются для календаря? 12. Какие виды задач используются системой для планирования проекта? 13. Какие виды связей между задачами могут быть установлены? 14. Что такое задержки и опережения? 15. Что такое ограничение и какие виды ограничений используются в системе? 16. Для чего нужны крайние сроки? 17. Какова последовательность ввода данных о задачах проекта? 18. Как составляется перечень задач проекта? 19. Как правильно ввести перечень задач? 20. Как преобразовать задачу в фазу или веху? 21. Как создать связи между задачами? 22. Как задать длительности задач? 23. Как уточнить тип связи и задать задержку или опережение? 24. Как задать дату начала/окончания проекта? 25. Как задать ограничения, крайние сроки и календарь задачи? 26. Как добавить в проект повторяющуюся задачу?
|
