![]() Главная страница Случайная страница КАТЕГОРИИ: АвтомобилиАстрономияБиологияГеографияДом и садДругие языкиДругоеИнформатикаИсторияКультураЛитератураЛогикаМатематикаМедицинаМеталлургияМеханикаОбразованиеОхрана трудаПедагогикаПолитикаПравоПсихологияРелигияРиторикаСоциологияСпортСтроительствоТехнологияТуризмФизикаФилософияФинансыХимияЧерчениеЭкологияЭкономикаЭлектроника |
Анализ хода выполнения проекта. Для анализа хода выполнения работ проекта в Microsoft Project используется метод освоенного объема, который основан на трех основных величинах.
Для анализа хода выполнения работ проекта в Microsoft Project используется метод освоенного объема, который основан на трех основных величинах. 1. Базовая стоимость запланированных работ (БСЗР). Обозначает общую стоимость работ, которые должны быть завершены к текущему моменту (каковы должны быть затраты на проект по базовому плану). 2. Фактическая стоимость выполненных работ (ФСВР). Обозначает общую фактическую стоимость трудозатрат на текущий момент (сколько фактически потрачено на проект к текущему моменту). 3. Базовая стоимость выполненных работ (БСВР). Обозначает запланированную по базовому плану стоимость фактически выполненных работ (сколько планировалось потратить на трудозатраты, которые были фактически осуществлены). На основе этих величин вычисляются разнообразные индикаторы, по значению которых можно судить о скорости выполнения и расходовании средств проекта в сравнении с плановыми показателями. Используемые индикаторы перечислены в табл. 8.1.

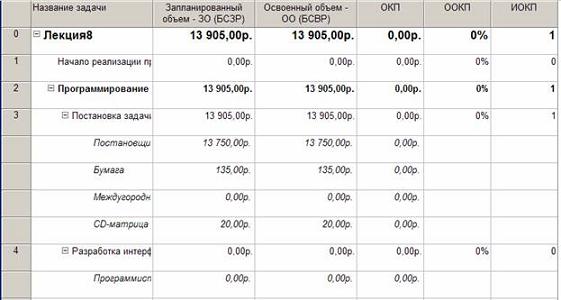

В этой таблице БПЗ – это плановые затраты на проект (или задачу) согласно базовому плану. Анализ хода выполнения проекта выполняется в представлении Использование задач. Для целей анализа в системе существует три таблицы: 1. Освоенный объем. Здесь собраны индикаторы, используемые при общем анализе хода работ (рис. 8.13); 2. Показатели затрат (освоенный объем). Содержит индикаторы для анализа только затрат проекта (рис 8.14); 3. Показатели календарного плана (освоенный объем). Содержит индикаторы для анализа только скорости выполнения работ (рис. 8.15). Процесс анализа заключается в выводе на экран одной из этих таблиц, анализе значений индексов у ресурсов, задач и суммарных задач и определении источников отклонений. Перед выводом значений показателей освоенного объема следует установить дату отчета в окне свойств проекта, поскольку они вычисляются относительно этой даты. Рис. 8.13. Таблица Освоенный объем
Рис. 8.14. Таблица Показатели затрат (освоенный объем)
Рис. 8.15. Таблица Показатели календарного плана (освоенный объем)
8.2. Технология выполнения лабораторной работы «Отслеживание проекта» Целью занятия является получение навыков отслеживания хода выполнения проекта, ввода фактических данных и использования методики освоенного объема.
|
