![]() Главная страница Случайная страница КАТЕГОРИИ: АвтомобилиАстрономияБиологияГеографияДом и садДругие языкиДругоеИнформатикаИсторияКультураЛитератураЛогикаМатематикаМедицинаМеталлургияМеханикаОбразованиеОхрана трудаПедагогикаПолитикаПравоПсихологияРелигияРиторикаСоциологияСпортСтроительствоТехнологияТуризмФизикаФилософияФинансыХимияЧерчениеЭкологияЭкономикаЭлектроника |
Выравнивание загрузки использования ресурсов. ⇐ ПредыдущаяСтр 2 из 2

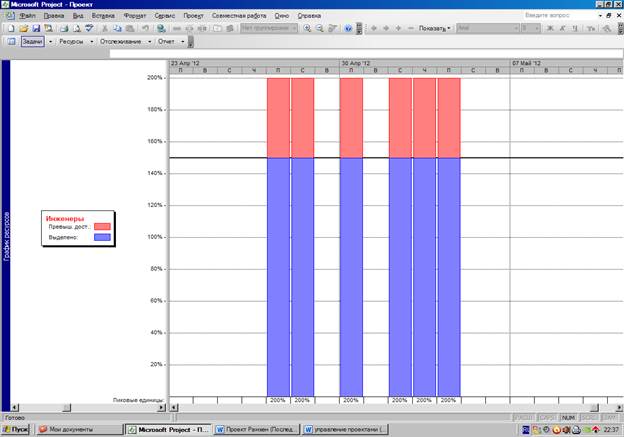

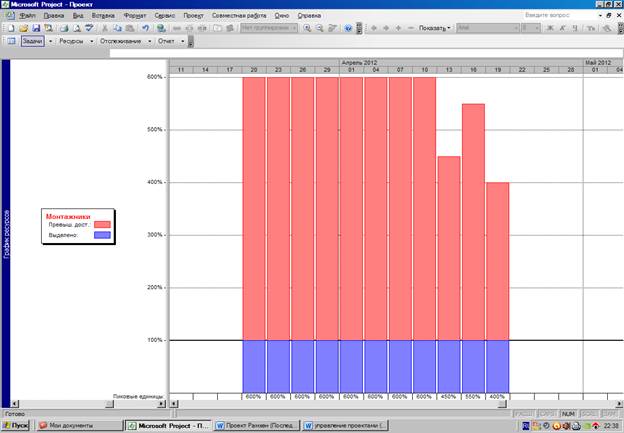

с 20.03.2012 г. по 21.04.2012 г. по Монтажникам; с 27.04.2012 г. по 04.05.2012 г. по Инженерам. График ресурсов и вы увидите, сколько работников требуется в каждый момент времени.à В данном представлении не видно, сколько дополнительных строителей требуется. Выполните команду Вид Инженеры – пиковая загрузка – 200%. Монтажники пиковая загрузка 600%. Вернитесь к представлению Диаграмма Ганта и попытайтесь, перемещая задачи на более поздние сроки и перераспределяя ресурсы между задачами, добиться осуществимости проекта за счет увеличения длительности проекта (без увеличения численности работников и без увеличения затрат!). Чтобы перераспределить ресурсы, назначенные задаче, используйте кнопку Назначить ресурсыE Суммарные данные убедитесь, что пиковая загрузка уменьшилась, но превышение доступности сохранилось.à Таблицыà С помощью команды Вид Сохранить базовый план... Нажмите кнопку ОК.à Отслеживаниеà Перед началом процесса отслеживания рекомендуется сохранить базовый план. Базовый план (до 11 на проект) представляет снимок календарного плана на момент сохранения и содержит всю информацию о задачах, ресурсах и назначениях. С помощью базового плана можно отслеживать ход выполнения, просматривать отклонения и вносить необходимые исправления. Чтобы сохранить базовый план выполните команду Сервис Мастер отслеживания помогает создать таблицу, в которой удобно обновлять сведения о ходе выполнения задач. На панели инструментов Консультант нажмите кнопку Отслеживание. В боковой области выберите ссылку Подготовка к отслеживанию хода работы над проектом. На шаге 1 выберите режим отслеживания: вручную (укажите Нет). На шаге 2 укажите Всегда отслеживать путем указания процента завершения по трудозатратам. В результате в текущем представлении MS Project появился дополнительный столбец %завершения по трудозатратам, а на диаграмме Ганта появились соответствующие данные.

Трудозатраты. Сравните значения в полях Трудозатраты, Базовые, Фактические и Оставшиеся.à Таблицаà Диаграмма Ганта и Видà Для сравнение фактических и плановых трудозатрат для задач выполните команды Вид Значения в поле Отклонение показывают разницу между трудозатратами по графику и первоначально запланированными трудозатратами, сохраненными в базовом плане.E
|
