Главная страница Случайная страница КАТЕГОРИИ: АвтомобилиАстрономияБиологияГеографияДом и садДругие языкиДругоеИнформатикаИсторияКультураЛитератураЛогикаМатематикаМедицинаМеталлургияМеханикаОбразованиеОхрана трудаПедагогикаПолитикаПравоПсихологияРелигияРиторикаСоциологияСпортСтроительствоТехнологияТуризмФизикаФилософияФинансыХимияЧерчениеЭкологияЭкономикаЭлектроника |
Задание №2.

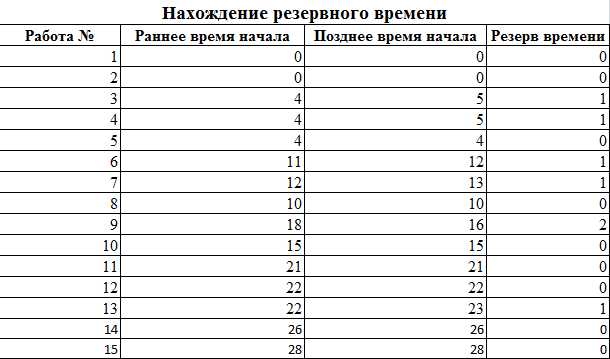

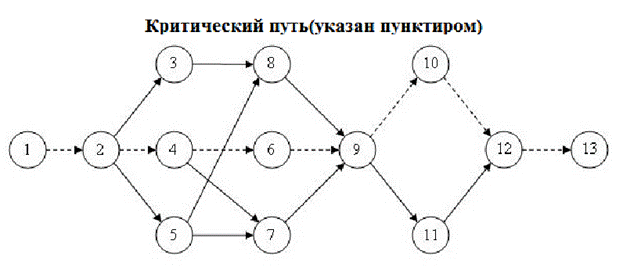

Лабораторная работа №1 Практическое занятие по структурному планированию на 27 октября по Microsoft Project 2010 Целью занятия является получение навыков составления сетевых графиков, расчета раннего и позднего времени начала работ, нахождения критического пути. Ход работы Расчёт базовой части проекта «Внедрение бухгалтерской системы» 1. Вычисление раннего времени начала работ. 2. Вычисление позднего времени начала работ.

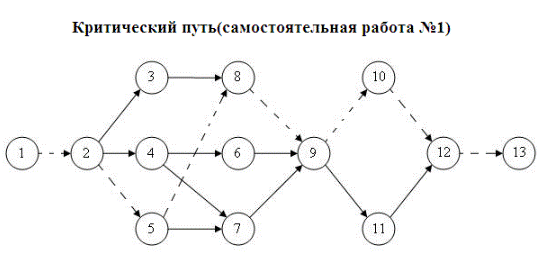

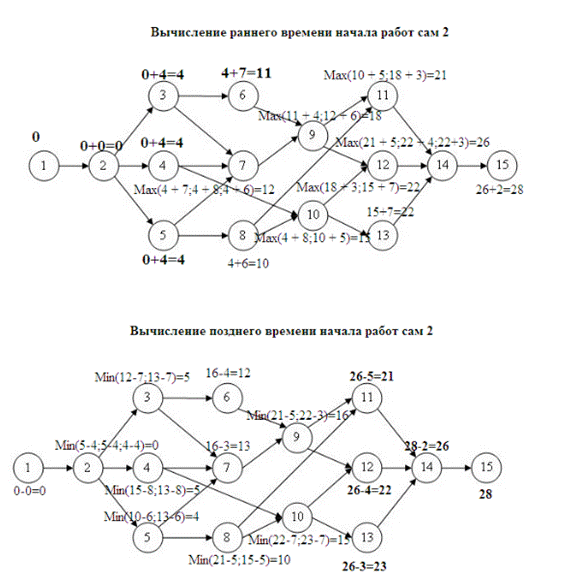

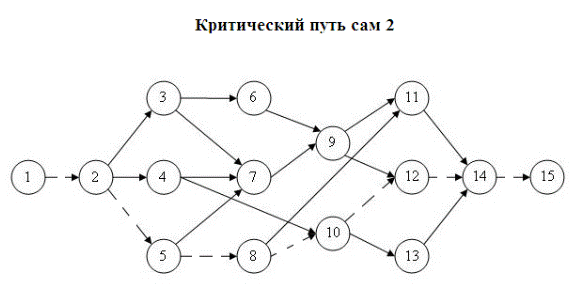

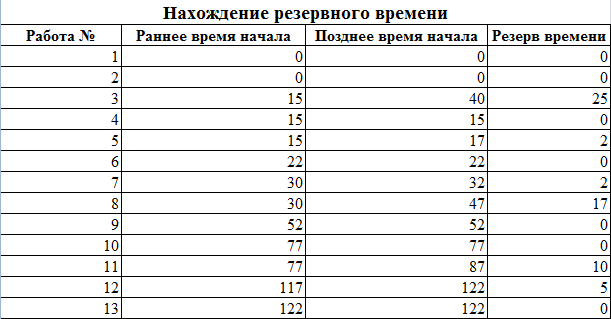

3. Вычисление резерва времени работ. 4. Нахождение критического пути. Задание №1 1. Вычисление раннего и позднего времени начала работ. 2. Вычисление резерва времени работ. 3. Нахождение критического пути. Задание №2. 1. Вычисление раннего и позднего времени начала работ. 2. Вычисление резерва времени работ. 3. Нахождение критического пути.
|
