![]() Главная страница Случайная страница КАТЕГОРИИ: АвтомобилиАстрономияБиологияГеографияДом и садДругие языкиДругоеИнформатикаИсторияКультураЛитератураЛогикаМатематикаМедицинаМеталлургияМеханикаОбразованиеОхрана трудаПедагогикаПолитикаПравоПсихологияРелигияРиторикаСоциологияСпортСтроительствоТехнологияТуризмФизикаФилософияФинансыХимияЧерчениеЭкологияЭкономикаЭлектроника |
Методика расчета сетевых графиков с определением потенциалов и оптимизация по равномерной потребности трудовых ресурсов.
(А) Потенциал события Расчёт производится непосредственно на графике одним из следующих методов. 3.4.1 По СН 391-68 Над событием, в котором проставлен его порядковый номер, ставится крестообразный знак, в который заносятся расчётные параметры (рисунок 14). Основные положения при расчёте следующие: - потенциал завершающего события равен нулю; - потенциал любого события равен максимальному значению суммы потенциала последующего события и продолжительностей работ, выходящих из рассматриваемого события: - потенциал исходного события равен продолжительности критического пути!

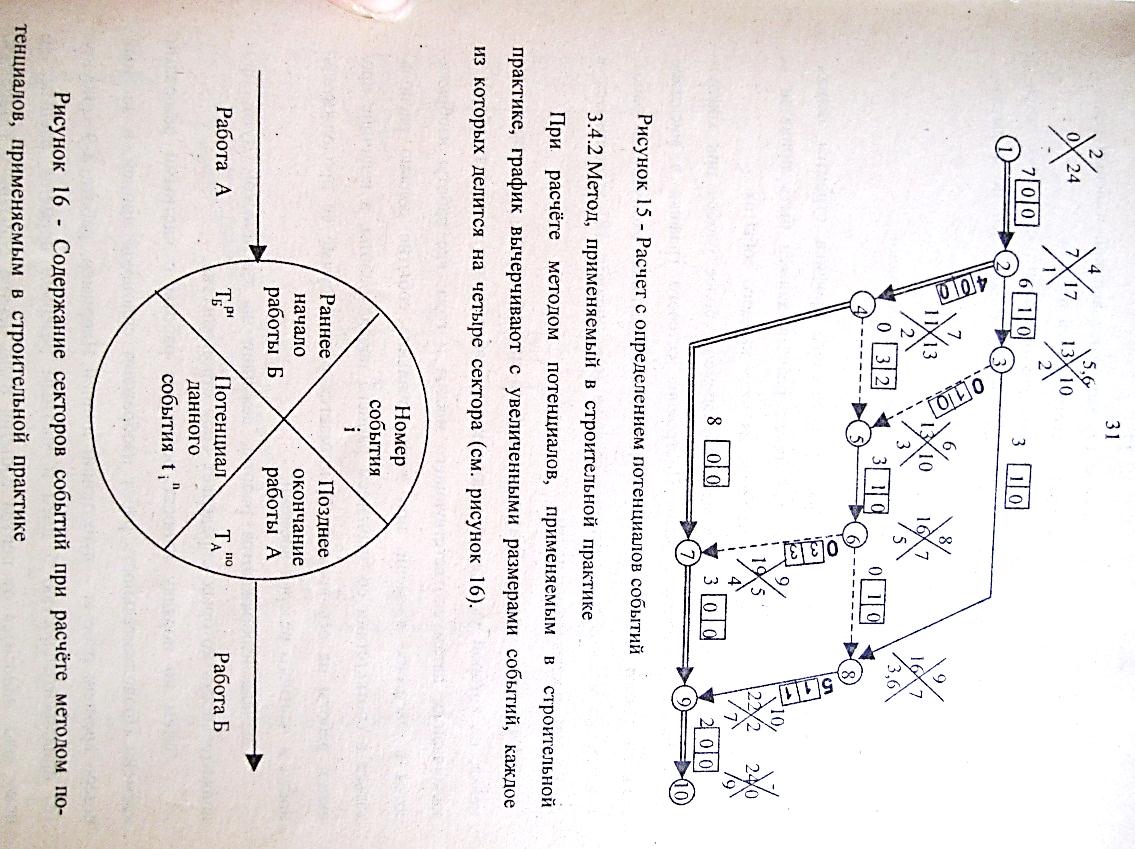

Рисунок 14 Содержание записей над событием при расчёте с определением потенциалов событий по СН 391-68 Заполнение левого и нижнего секторов производится аналогично расчёту на графике - определяются ранние начала всех работ и продолжительность критического пути. На следующем этапе обратным ходом от завершающего события к исходному рассчитываются потенциалы событий и заполняются правый и верхний сектора. Резервы времени определяются по формулам:
![]() Резервы времени записываются также как и при расчёте на графике над работой. Пример расчёта на графике с определением потенциалов событий приведён на рисунке 15. 3.4.2 метод, применяемый в строительной практике
На первом этапе (см рисунок 17) заполняют верхний и левый сектора событий согласно правилам графического метода расчёта. Затем заполняют правый и нижний сектора работ, определяя потенциалы событий по формуле (25). Резервы времени определяют по формулам (26) и (27). (Б) см п.8)
|
